  1. 概要

    日本政府は世界的文化財の保存修復に貢献するため、 ユネスコ文化遺産保存日本信託基金を通じたプロジェクトとして、1994年に 「日本国政府アンコール遺跡救済チーム(JSA:Japanese Government Team for Safeguarding Angkor、団長:中川武 早稲田大学名誉教授)」 を結成。第3フェーズからはアプサラ機構とJSA による合同チームJASA(JSA and APSARA Safeguarding Angkor) を組織し,両者の共同によって現地での事業を実施している。これまで延べ1,300人を超える日本人専門家が現地に赴き、約85人のカンボジア人スタッフと共同で保存修復活動に当たっている。

    (写真)カンボジア人スタッフへの技術指導

  2. 保存修復事業(☆修復事業サイトの地図はこちら☆)

    • 第1期事業
      • 期間:1994年11月〜1999年9月(4年11ヶ月)
      • 事業費:約960万ドル
      • 内容:バイヨン寺院(アンコール・トム)の北経蔵の保存修復

        (写真)バイヨン北経蔵の修復工事

    • 第2期事業
      • 期間:1999年5月〜2005年4月(6年間)
      • 事業費:約1,100万ドル
      • 内容:プラサート・スープラ塔(アンコール・トム王宮広場前)の修復、アンコール・ワットの北経蔵の修復、バイヨン寺院全体の包括的保存修復マスター・プランの策定

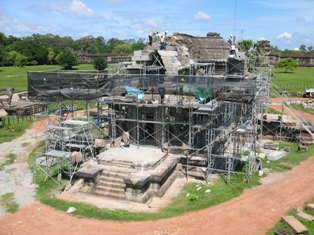

      アンコール・ワット北経蔵の修復工事の風景修復工事の完了したプラサート・スープラN1塔(竣工2005年)

    • 第3期事業
      • 期間:2005年6月〜2011年8月(6年間3ヶ月)
      • 事業費:約327万ドル
      • 内容:対象サイトをバイヨン寺院に絞り、第2期に行ったマスター・プランに基づいて調査・修復活動を行う。 具体的には1.第1期で修復した北経蔵のノウハウを活かした南経蔵の修復、2.浮き彫り彫刻劣化原因調査、保存計画の策定等、3.中央塔の地盤調査、保存計画の策定等。

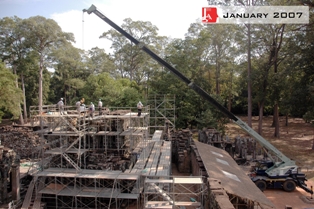

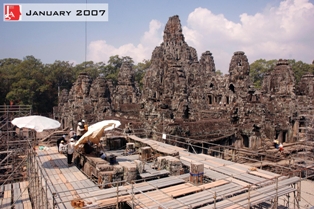

      バイヨン南経蔵の修復工事同左

    • 第4期事業 (進行中)
      • 期間:2012年2月〜2017年6月(5年間)
      • 事業費:約250万ドル
      • 内容:第三フェーズに引き続きバイヨン寺院ににおける修復作業

        1.中央塔の構造安定化
        2.内回廊浮き彫りの保存修復
        3.東ゴープラ及び東側外回廊の整備作業
        4.バイヨン東面景観整備のための考古学調査
        5.バイヨン本尊仏の再修復・レプリカ作製・再安置
          及びナーガ・シンハ像の修復に対する技術協力

*日本国政府アンコール遺跡救済チーム(JSA)ホームページ:
http://www.angkor-jsa.org/
